工程量清單匯總以及工程量進度查詢

首頁 > 金石軟件操作指南 > 工程管理

工程量清單匯總以及工程量進度查詢

工程量明細歸納

清單匯總

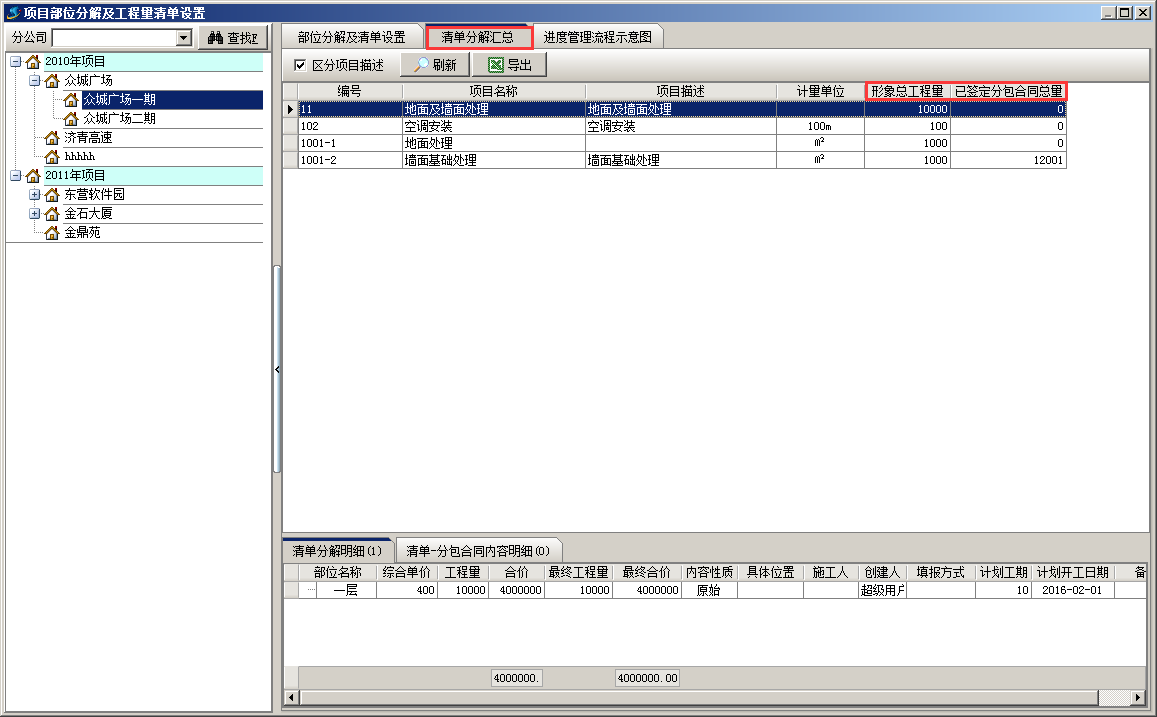

部位分解

【明細溶解歸納】主要是把新項目下全部位置同樣明細的工程量開展合拼歸納。

“形象總工程量”:當今工程項目該明細的總產量。

“已簽署分包合同總產量”:當今工程項目該明細簽署的分包合同量,如果是分包的明細得話,該量根據【分包合同】、【分包變動單】得到,一般具體要低于工程施工的最后量。

工程量明細申請進度查詢

工程進度

新項目申請進度查詢時,系統軟件會依據新項目一部分及其工程量明細歸納施工進度。如下圖:

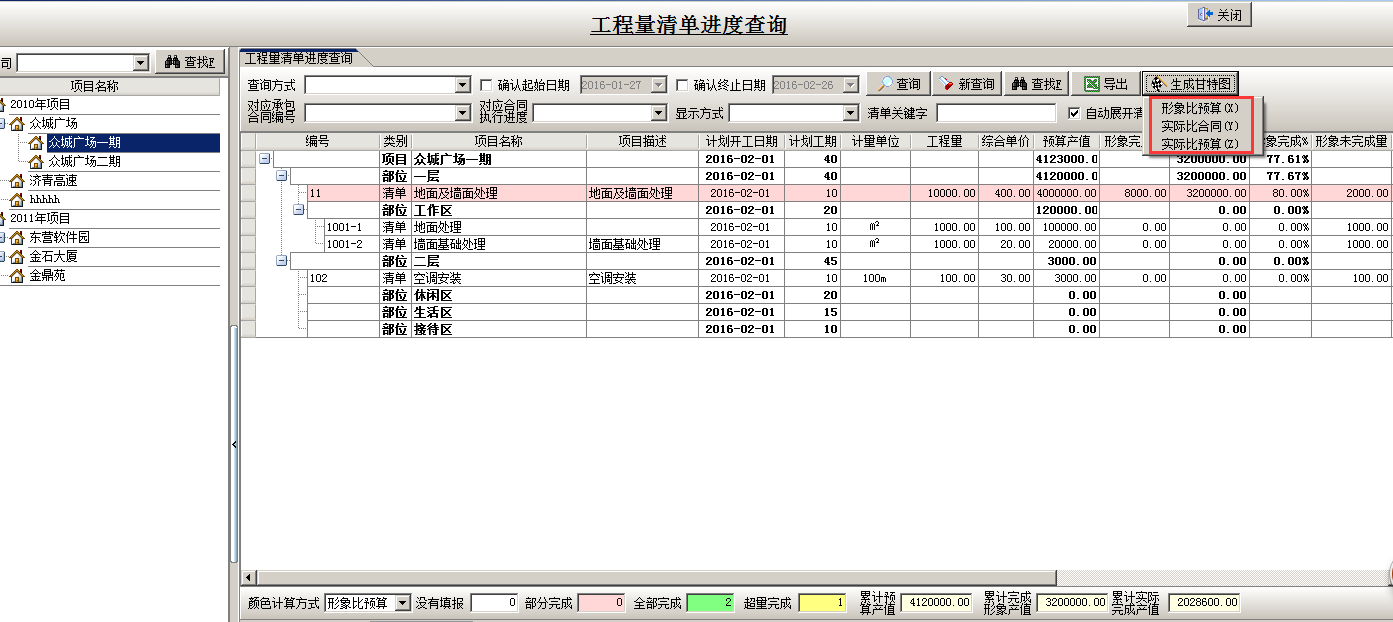

工程量進度查詢

工程量(預算)=明細溶解里的量,即和招標方簽署的合同書量或預算量。

預算產值=工程量×定額基價

形象進行量=【工程量明細進展填寫】(填報類型:形象進展)

形象進行產值=形象完成量×定額基價

形象進行%=形象完成產值/預算產值

形象沒完成量=工程量(預算)-具體進行量

具體進行量=【工程量明細進展填寫】(填報類型:具體進展)+【分包驗收報告單】的核準量

具體進行產值=具體進行量×定額基價

具體進行%=具體進行量/工程量(預算)

分包合同量=分包合同內容量+分包變動單內容量

分包沒完成量=分包合同量-具體進行量

分包進行%=具體進行量/分包合同量

注:查看[新項目]或[位置]時,“總計進行%”為當今連接點下子級總計進行產值累計之比。

工程量進展明細可轉化成甘特圖,包含“形象比預算”、“具體比合同書”及其“具體比預算”的甘特圖,如下圖:

形象比預算:形象進行%(2)具體比合同書:具體進行%(合同書)(3)具體比預算:實際進行%(預算)

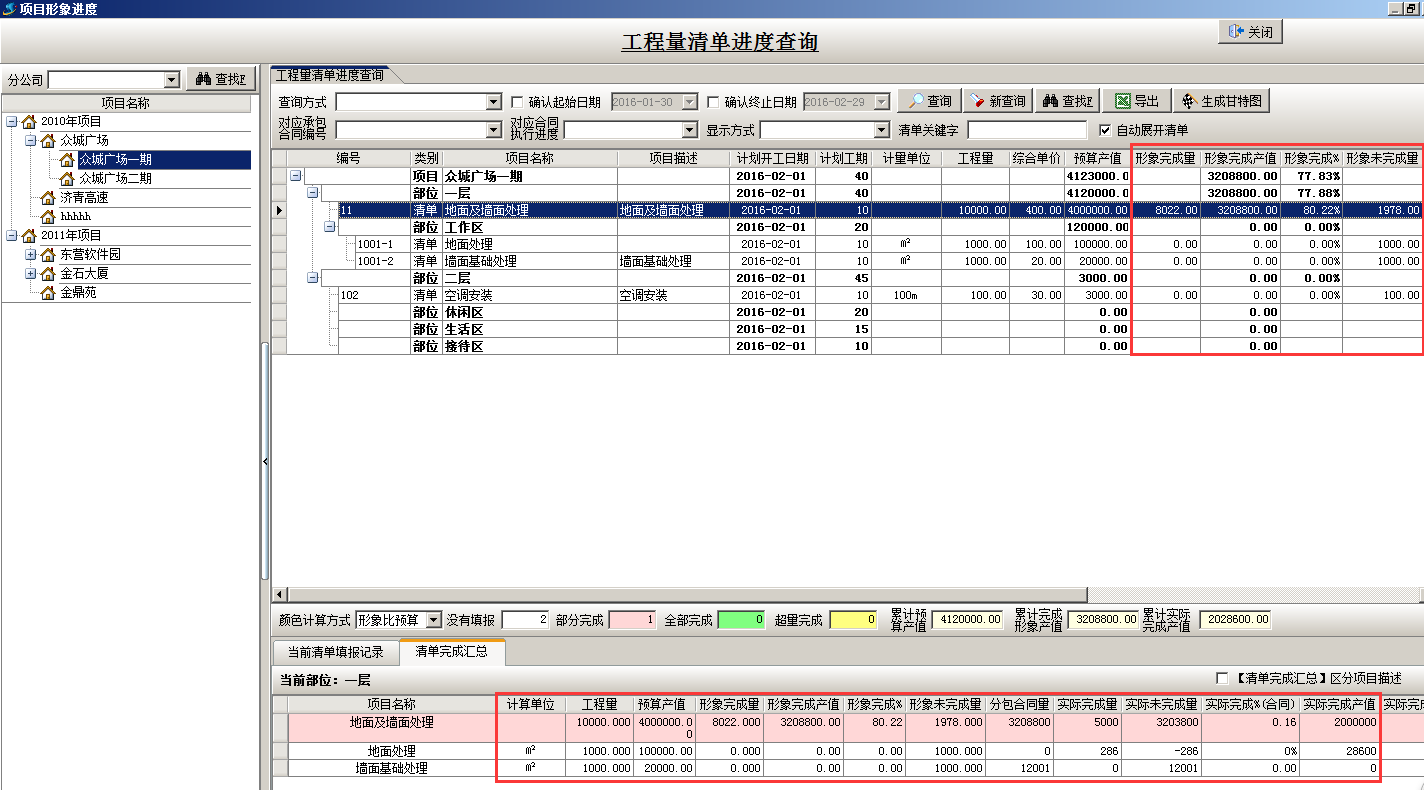

工程量進度查詢

“形象比預算”甘特圖:

預算甘特圖

具體比合同書甘特圖:

合同甘特圖

具體比預算甘特圖:

甘特圖
